Die Politik hat entschieden. Die neue Turnhalle wurde gebaut werden. Der Abriss der
alten Schulturnhalle läuft in den Sommerferien 2019 unter der Leitung von Heiko Szczesny von der Gemeindeverwaltung.
* Sommer 2015, Entscheidung für den Bau
* Dezember 2015, die Fläche ist geräumt und geschottert
* Ende Mai 2016, die 8 Löcher für die Versenk-Reckanlage sind gesetzt
* Mitte Juli 2016 folgten die 60 Gründungspfähle
* Ende Juli 2016 ist die Bodenplatte schon fertig
* Die Grundsteinlegung war am Donnerstag, den 11. August 2016
* Das Richtfest war am 28. Oktober
* Umzug der Geräte am 01. August 2017
* Offizielle Einweihung am 28. September 2017
* 05. November 2017 “Tag der offenen Tür” und Einweihung der Kletterwand
* Sommerferien 2019 der Abriss der alten Halle wird durchgeführt
Aus dem Achimer Kreisblatt vom 18. Juli 2019
Wie ein zugegebenermaßen zugemüllter“ Lichthof erscheint das alte Spielfeld der dachlosen Halle. Bauprojektleiter Heiko Szcesny weist auf die Säcke mit Mineralwolle.
Der Greifarm des Baggers senkt und hebt sich, um Metallteile möglichst präzise zu trennen und in Containern und Schutthaufen aufzuschichten. Dahinter das bereits an einigen Stellen zum Gerippe ausgehöhlte Turnhallengebäude. Auf dem Gelände der alten Schulturnhalle hinter der Wümmeschule herrscht Endzeitstimmung. Seit drei Wochen ist der Abriss des 60er-Jahre-Baus im Gange. Laut Heiko Szczesny, Projektleiter Bau beim Flecken Ottersberg, ist es zunächst notwendig gewesen, die Schadstoffe aus der Bausubstanz zu entnehmen.

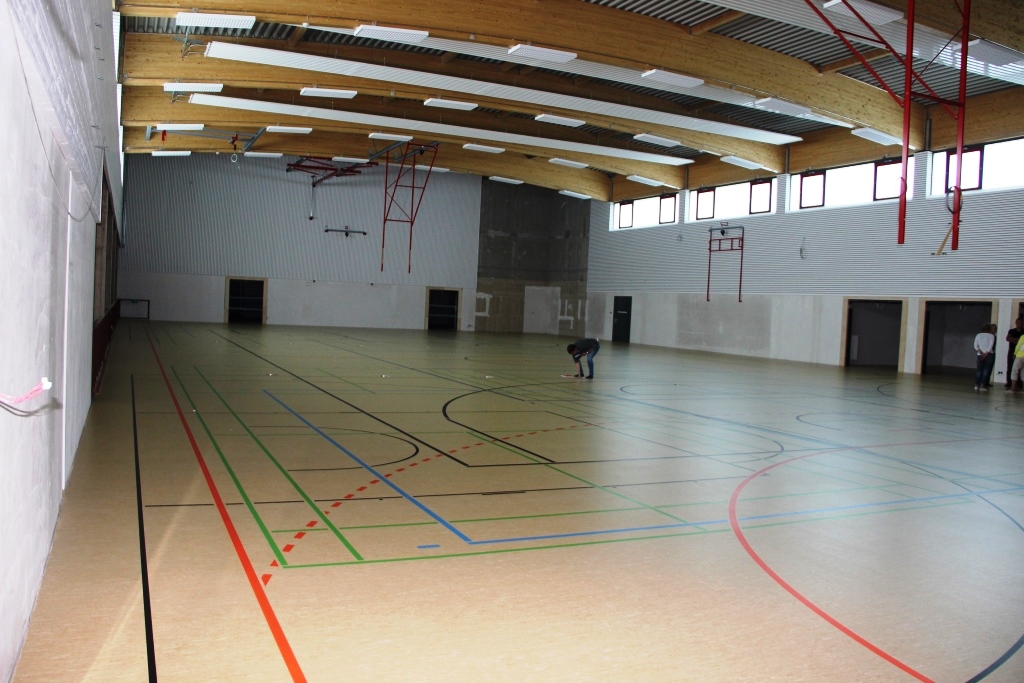

Die Innenansicht der Halle am 17. Juni 2017
Die Hallenansicht am 04. Juni 2017
Der Eingangsbereich der Halle am 04. Juni 2017
Neue Bilder aus der Halle vom 23. Mail 2017
Der Innenausbau schreitet voran, die Kletterwand soll im Juni eingebaut werden.
Neue Bilder aus der Halle vom 23. April 2017
Neue Bilder aus der Halle vom 15. April 2017
Blick vom Eingang in den Gang und die Halle. Hinten am Ende des Ganges der Durchgang zur Tennishalle.
Blick vom Ende des Ganges in die Halle. Die ersten Gerätehalter sind angebaut und die Deckenheizung ist schon in Betrieb.
Die Ecke für die Kletterwand.
Der Neue Kursraum schon verputzt mit Estrich.
18. Dezember 2016. Die Aussenfassade wird verkleidet mit einer Holzverschalung.
Anfang Dezember 2016. Die Aussenfassade wird isoliert.
Anfang November 2016. Das Dach der Halle ist mit Folien verschlossen.
Mitte September 2016. Bilder direkt von der Baustelle. Ein 360 Grad Rundblick.
Mitte September 2016, die Wände wachsen in die Höhe. Die Decke ist schon bei Kursraum drauf.
Ende August 2016, die Wände wachsen in die Höhe. Direkt hinter dem Kran entsteht der neue Kursraum. Noch für den Herbst ist das Richtfest geplant.
Anfang August, die ersten Wände entstehen und am 11. August ist die offizielle Grundsteinlegung.
Ende Juli, die Bodenplatte ist fertig. Nun kann man die Umrisse schon erkennen.
Mitte Juli sind die 60 Gründungspfähle eingebraucht und die Fundamentarbeiten sind in Gange.
Mitte Mai erkennt man auf der Fläche 8 Löcher. Das ist die geplante Versenk-Reckanlage.
Erste Bautätigkeiten sind schon im Dezember 2015 zu erkennen.
Die Fläche ist vorbereitet.
